餐廳及商舖使用冷氣、凍櫃、洗碗機及電熱煮食設備,總負荷可超出原有單相供電。簽租約前應先核對設備清單、大廈總掣房容量及拉線路徑。本文從商舖裝修角度,說明三相電、WR1、電箱位置、申請時間及裝修價錢。
單相電與三相電有甚麼分別?
香港低壓供電常見單相及三相。商戶要按設備額定電壓、功率、啟動電流及同時使用情況選擇供電。
-
單相電 (220V):
這就是最常見的住宅供電,由一條火線和一條中線組成。 應付電視、分體式冷氣、微波爐等小家電沒問題,好處是接線簡單。 但在商舖,它帶動大功率設備的能力極其有限。 -
三相電 (380V):
俗稱「大電」。三條相線可供三相設備使用,配電箱亦可分配單相迴路。實際可用容量要以電錶、總掣及供電文件為準。

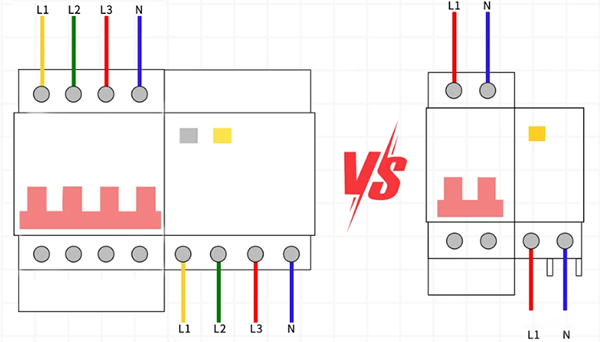

單相電 VS 三相電示意圖
現場驗收必看:香港三相電法定顏色
電線顏色用於識別導體。接線、測試及完工文件須由合資格人士處理,並按機電工程署現行規例及守則執行。常見顏色如下:
| 線路名稱 | 法定顏色 |
|---|---|
L1火線 (第一相) |
棕色 |
L2火線 (第二相) |
黑色 |
L3火線 (第三相) |
灰色 |
中線 (Neutral) |
藍色 |
水線 (Earth) |
黃綠色 |
哪些店舖室內裝修需要三相電?
餐飲店舖裝修的用電要求比一般住宅複雜。餐廳或美容院只有單相電,設備同時啟動時可能令總掣跳掣,直接影響營業。以下是幾種常見情況:
-
無火煮食的限制:
部分商場舖及舊區街舖未必能申請煤氣入屋。簽租約前可先查看商舖裝修指南,再核對大廈供電及廚房設備。商用電磁爐、雙頭電炸爐和商用大焗爐同時運作,單相電未必足以應付。 -
帶動大功率商用設備:
商用中央冷氣、大型四門凍櫃、高壓洗碗機等設備的啟動電流極大。 三相電的電壓平穩,直接提供強大的旋轉磁場,對大型摩打的損耗極小,能有效延長機件壽命。 -
三相即熱式電熱水爐的應用:
餐飲業後勤洗碗、髮型屋及美容院洗頭,對熱水的需求是連續不斷的。 一般的單相儲水式熱水爐容量有限,連續用水幾分鐘後水溫便會驟降。 要做到長開長熱,必須安裝即熱式電熱水爐。 這類熱水爐功率極高(通常達18kW至24kW),只有三相電才能推動。 這亦是很多商戶在租舖及開展室內設計前,必須提早找電工師傅檢查總電力負荷的主要原因。
三相電的好處、限制及負載平衡
了解三相電的實際利弊,才能控制裝修預算及營運風險。
三相電好處
- 負荷能力高且平穩: 電壓輸出穩定,帶動商用冷氣壓縮機等大型摩打時不會出現電壓驟降,機件壽命隨之延長。
- 減低線路過熱風險: 在相同高耗電量下,三相電電流比單相細。 工程上能使用較幼的電線傳輸,長遠大幅減低線路過熱起火的隱患。
- 靈活的負載平衡: 優秀的裝修設計會配合專業的註冊電工,將全舖燈光、冷氣、廚房爐具平均分配在L1、L2、L3三條火線上,有效分散電流壓力,避免單一線路過載跳掣。
三相電缺點
- 負載不平衡: 高耗電設備集中在同一相位,可能引致過載及跳掣。迴路分配和中線電流要由註冊電工計算及測試。
- 申請及工程成本: 三相掣箱體積較大,電線材料及接駁工序亦較多。工程要由合資格電工接駁及測試,完工後簽發WR1。相關費用會列入裝修報價。
- 電箱位置: 三相電箱四周要保留操作、維修及散熱空間,位置亦不能阻礙通道。室內設計圖要在工程前標示尺寸及開門方向。

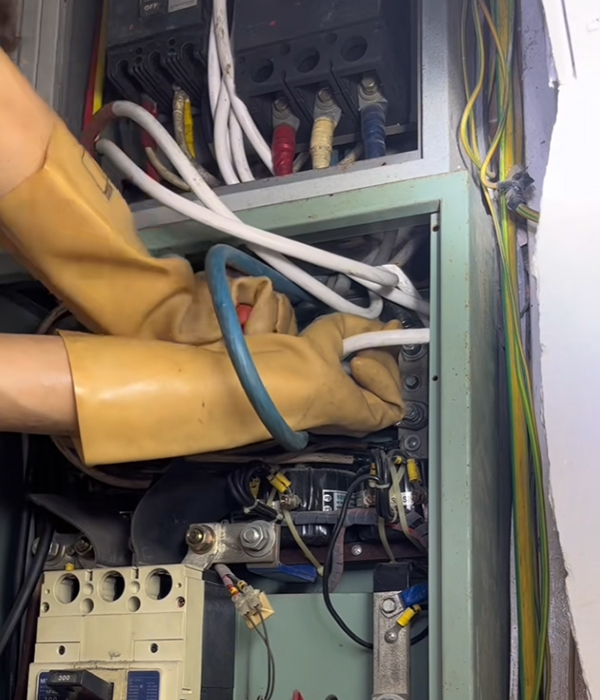

三相電箱檢查配圖,畫面可見電工在配電箱內檢查主電纜及接線位置。
香港申請加電及三相電的流程
申請前要先向大廈管理處查詢總掣房容量及走線限制,再按供電地區聯絡中電或港燈。
租舖前必做:查核大廈總掣房
即使電力公司肯批電,只要大廈總掣房 (Main Switch Room) 沒剩餘總電量,或者備用的過路位置爆滿,店舖一樣加不到電。 強烈建議簽約前,安排註冊電工到大廈掣房實地視察。申請流程與時間
確認大廈有電後,室內設計公司或電工會繪製詳細的電力線路圖向電力公司申請,同時也要向管理處入紙申請拉線過路。 現場拉線接駁後,電力公司會派員實地測試,及格才安排掛錶,最後由電工簽發WR1。 這套手續相當繁複,通常要一至三個月,老闆必須提早部署以免浪費免租期。
三相配電箱尺寸與真實裝修預算參考
室內設計圖要標示電箱尺寸、開門方向、散熱及維修空間。電箱不可被固定傢俬封死。
- 市面常用的商用三相總掣箱(如Schneider 或 Hager),實體尺寸通常是一般單相箱的兩至三倍,必須預留足夠牆身。
- 機電署明文規定電箱前方必須保留標準淨空位供維修操作,絕不能為了美觀把電箱完全封死或藏在狹窄木櫃內。
- 大掣箱運作會發熱,需具備基本散熱條件,四周嚴禁堆放易燃雜物。
以下裝修價錢以約800平方呎餐飲舖的室內裝修作初步參考。假設工程由大廈掣房重新拉主電纜入舖,並安裝全新三相電箱。實際裝修報價視乎設備負荷、掣房距離及管理處要求。
| 工程類別 | 施工細節與要求 | 預算參考 (HKD) |
|---|---|---|
申請及手續 |
代辦向管理處及電力公司入紙;繪製線路圖;電工簽發WR1證明書。 | $5,000-$8,000 |
總掣箱及組件 |
提供及安裝名廠三相總掣箱;包總掣及各組獨立迴路的漏電斷路掣(老鼠尾)。 | $15,000-$25,000 |
拉線工程 |
由掣房放主線至舖內;包明喉或金屬線槽敷設(視乎距離及過路難度)。 | $35,000-$60,000+ |
測試及掛錶 |
安排電力公司人員實地檢查及掛錶;全店電力負載平衡及安全測試。 | $3,000-$5,000 |
(註:以上僅作初步參考,實際費用視乎最終電力需求、掣房距離及現場環境而定。 )
準備開餐廳或商舖?
廚房設備與冷氣耗電極大,電箱規劃不當會引發跳掣停業。 我們團隊專注香港餐飲商舖與商業空間裝修設計,熟悉大廈加電申請、機電署WR1出牌與三相電箱規劃。 裝修報價明碼實價。 歡迎帶同舖位圖則聯絡我們,為你實地視察大廈總掣量,規劃安全的電力裝修方案。
餐飲商舖裝修設計:三相電常見問題
肉眼只能作初步判斷。簽約前仍要由註冊電業承辦商檢查:
- 電錶:查看是否標示3 Phase、Polyphase或三相。
- 總掣:核對總掣極數、額定電流及電箱迴路。
- 大廈供電:向管理處查詢總掣房容量及拉線路徑。
變頻器不可代替獲批准的三相供電,也不適合用來解決大型焗爐等高功率發熱設備的總負荷問題。商戶應先整理所有設備的功率及啟動電流,再由註冊電業承辦商評估現有供電和申請加電。
電費主要按用電量kWh計算,不會因使用三相電而自動下降。三相電的作用是承托較高負荷,並讓註冊電工把設備分配到不同相位。商戶仍要按設備效率及使用時間控制耗電。
住宅可以提出申請,批核仍視乎供電容量、設備負荷及電力公司的要求。常見考慮包括:
- 多層村屋同時使用多部冷氣。
- 車房安裝較高功率的電動車充電設備。
- 多部即熱式電熱水爐同時運作。
